14 oktober 2022

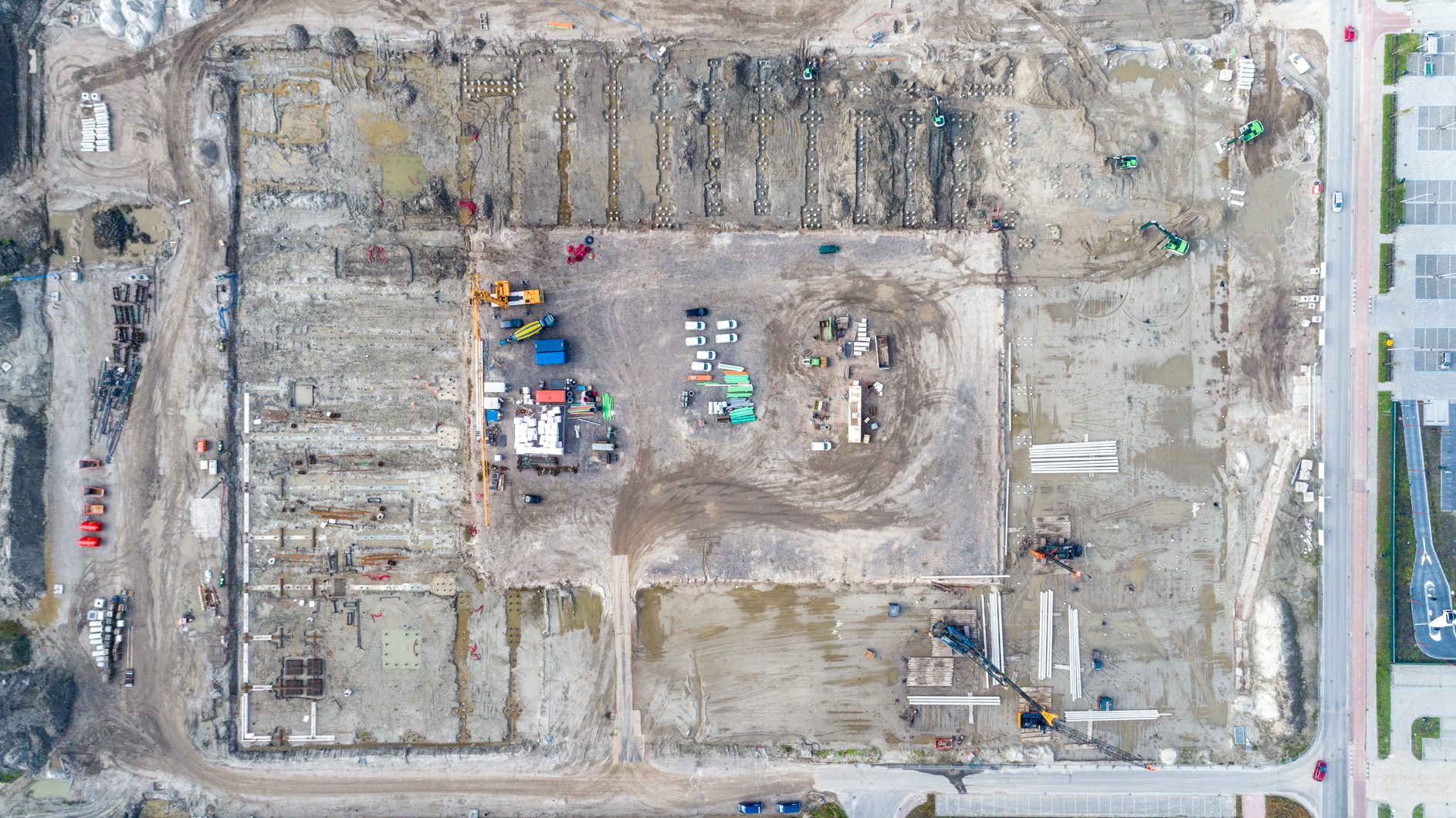

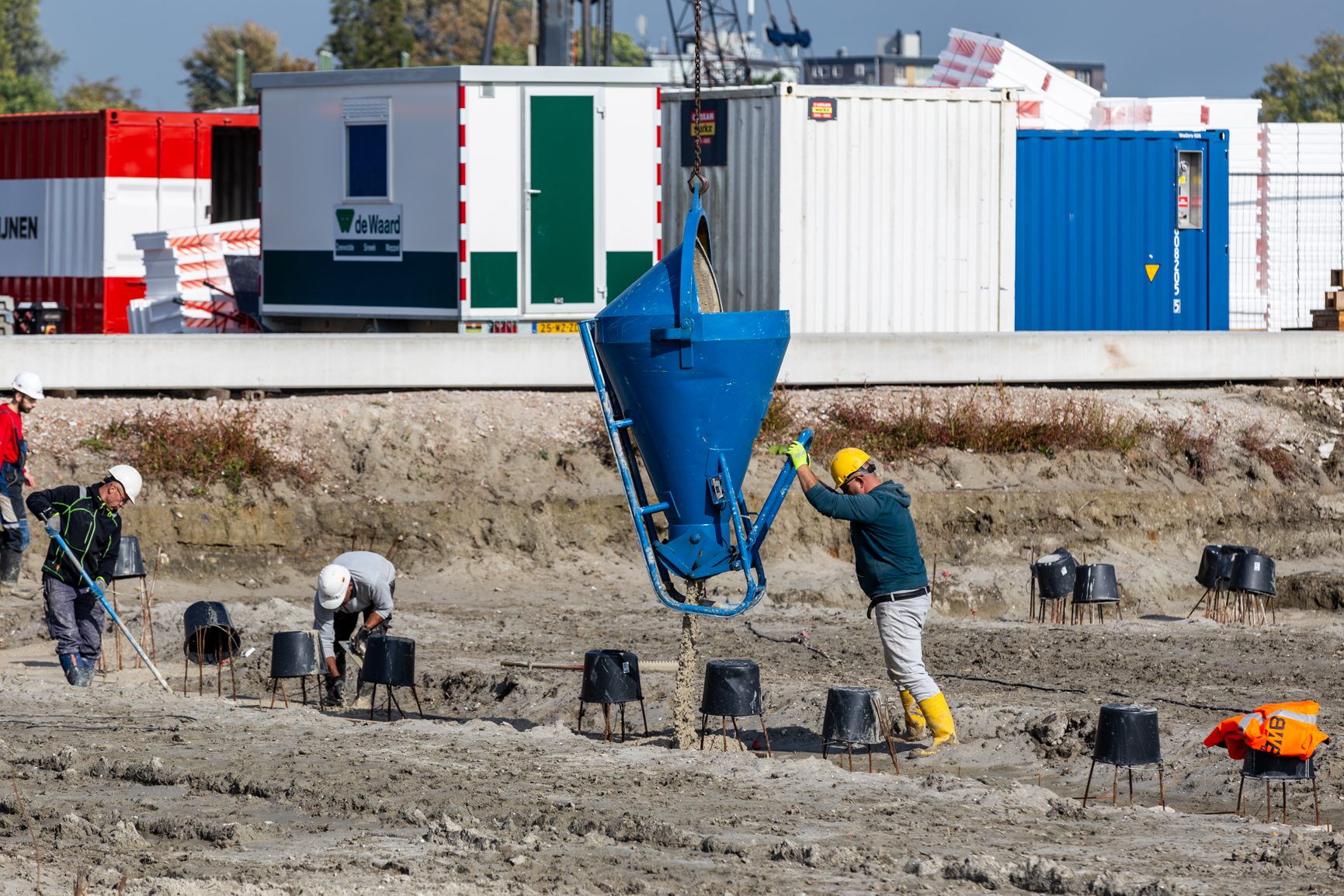

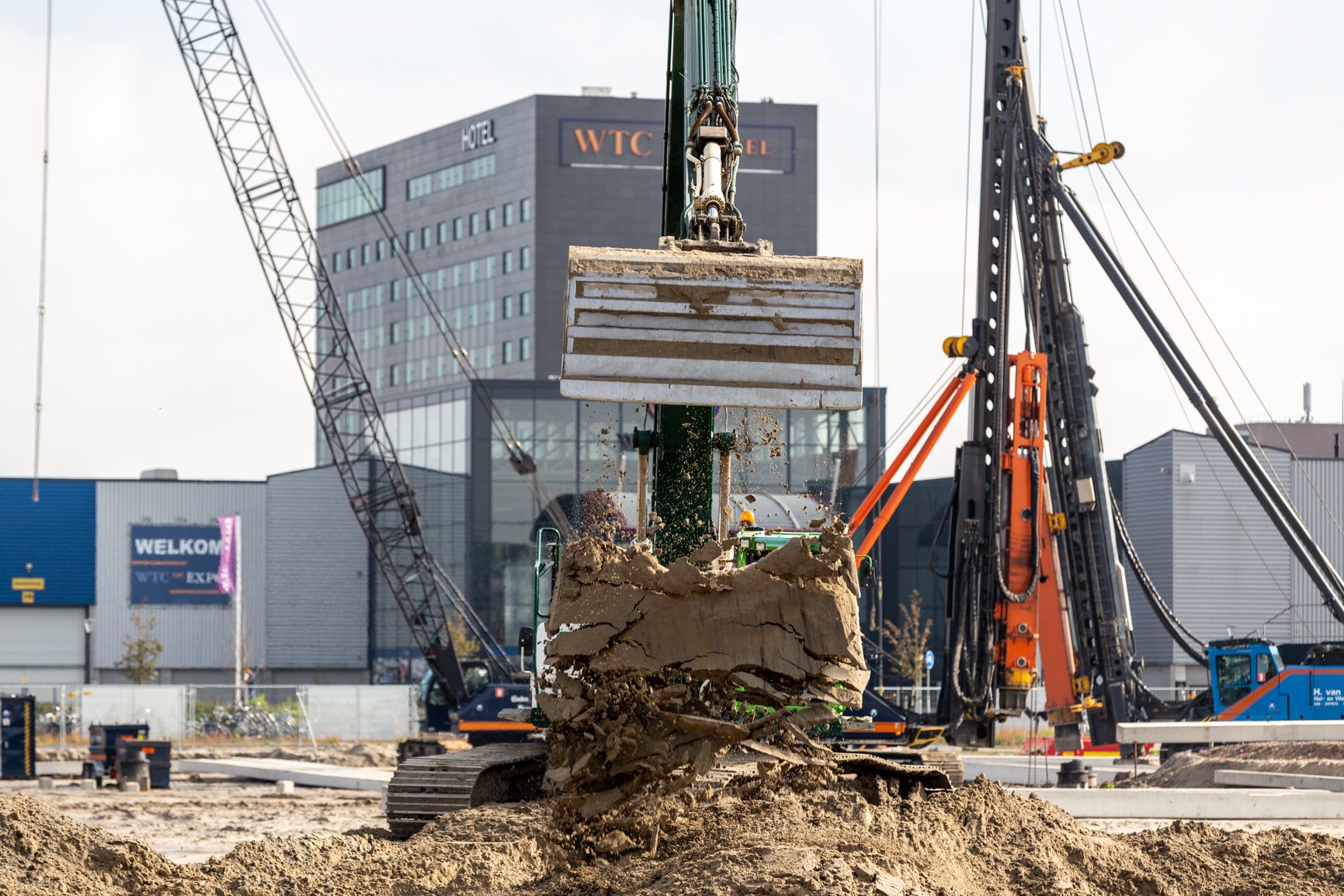

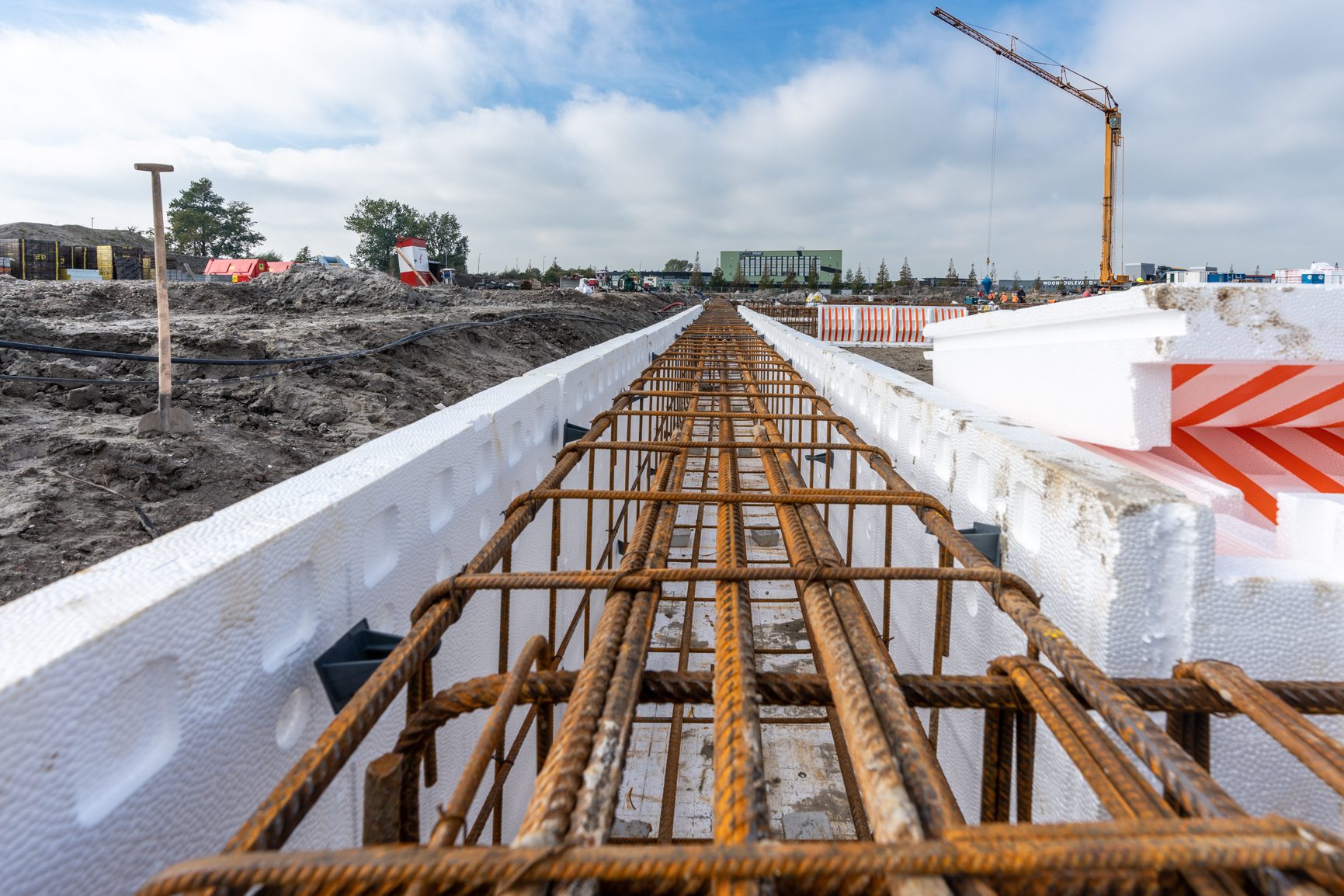

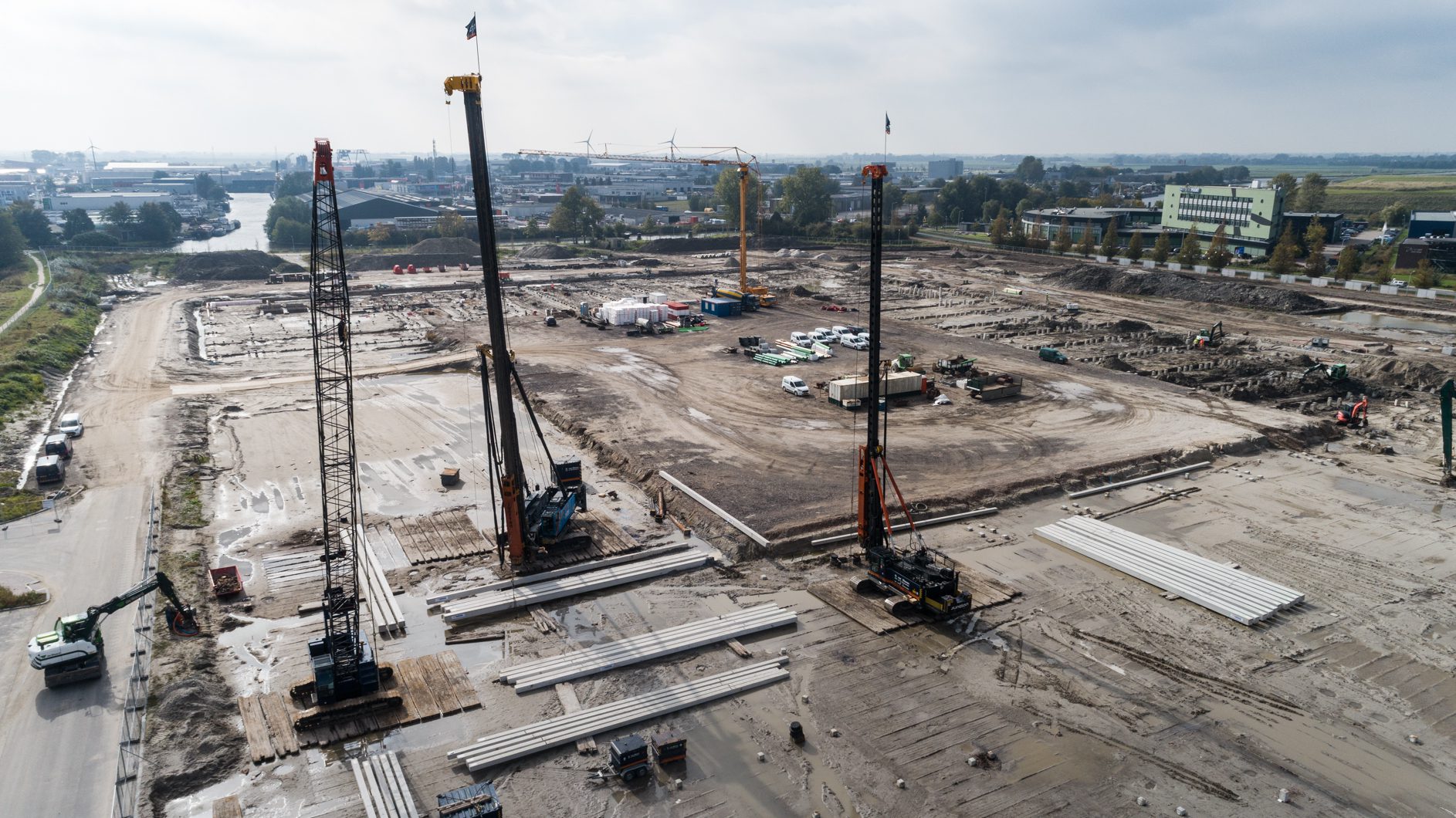

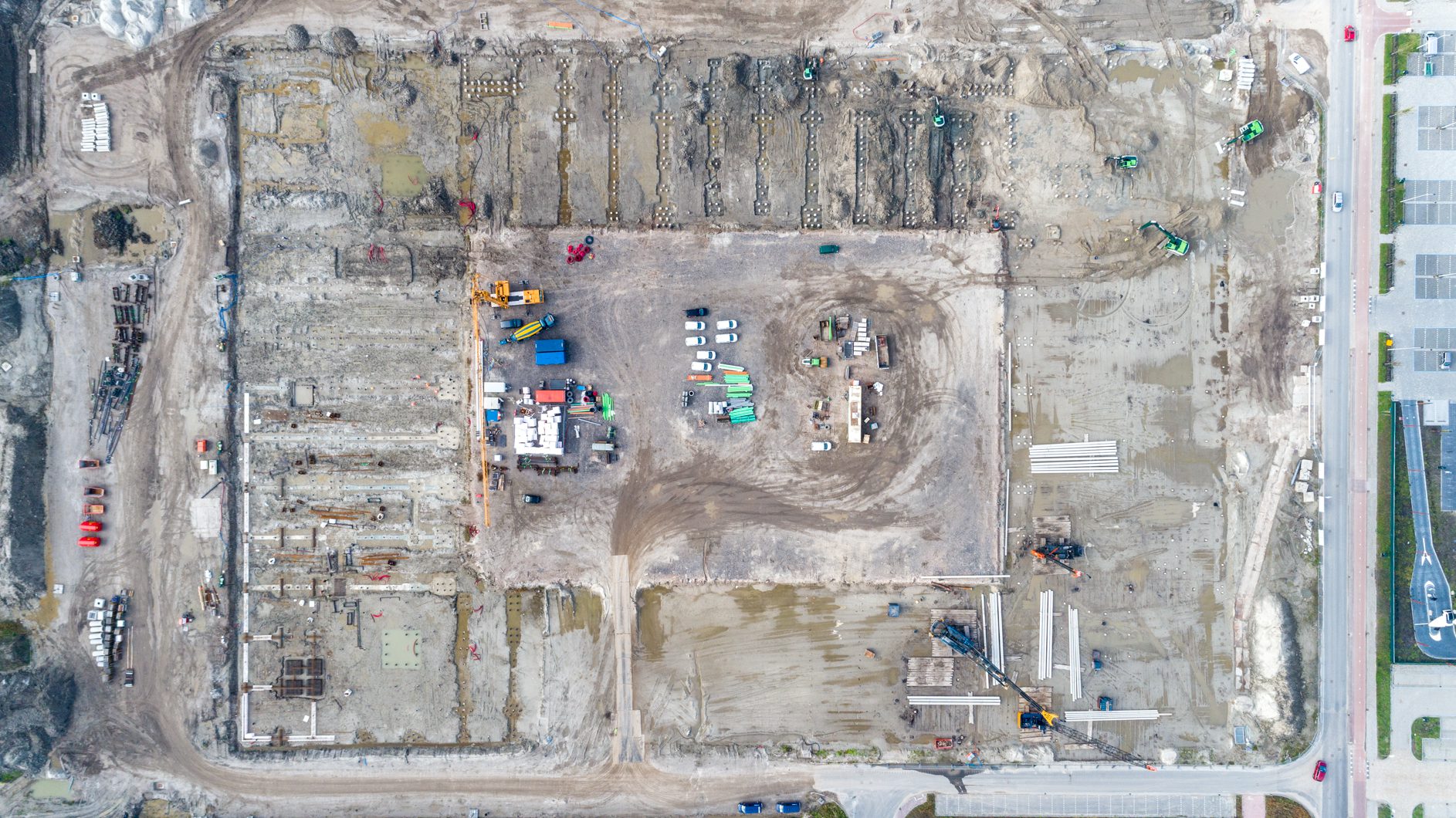

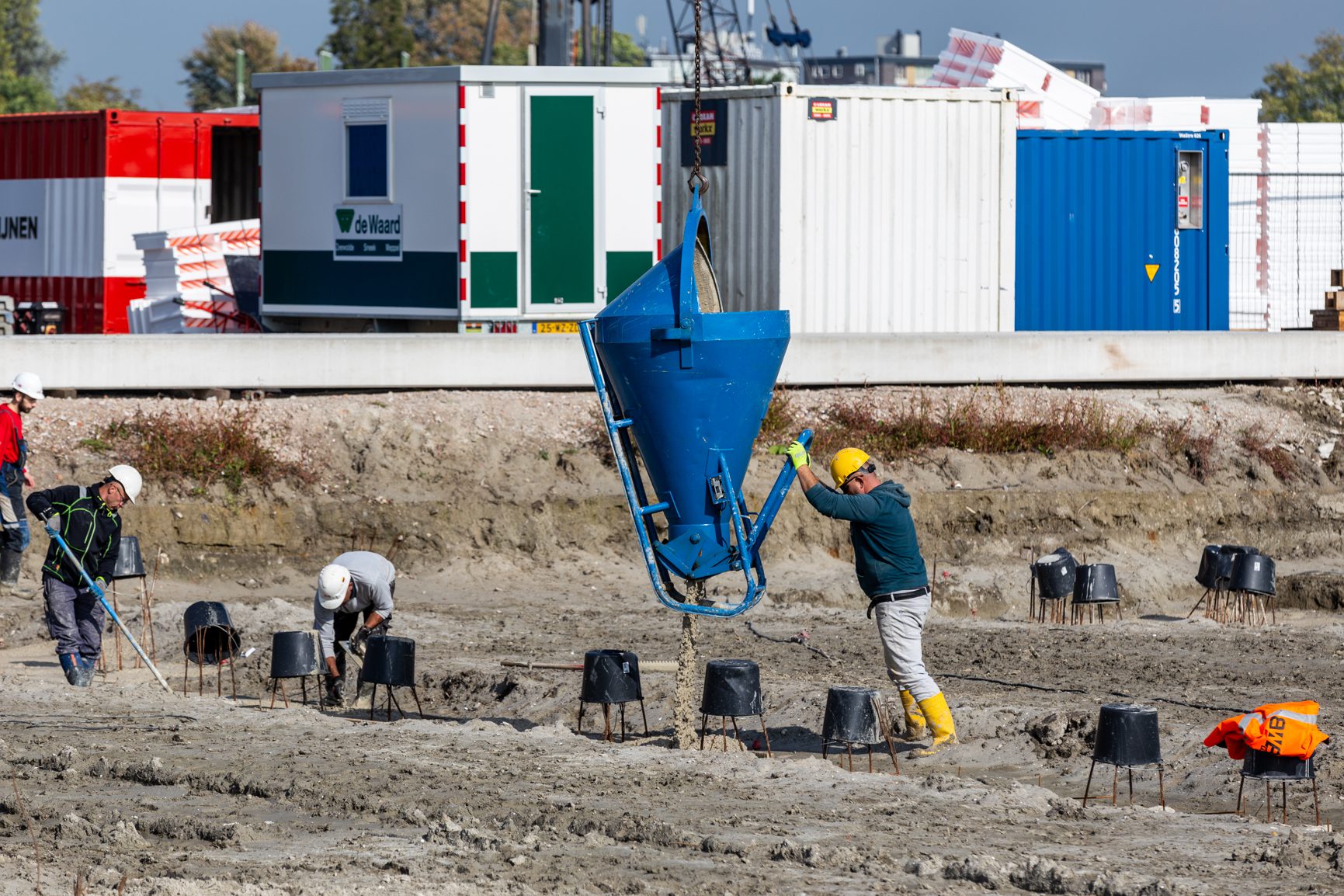

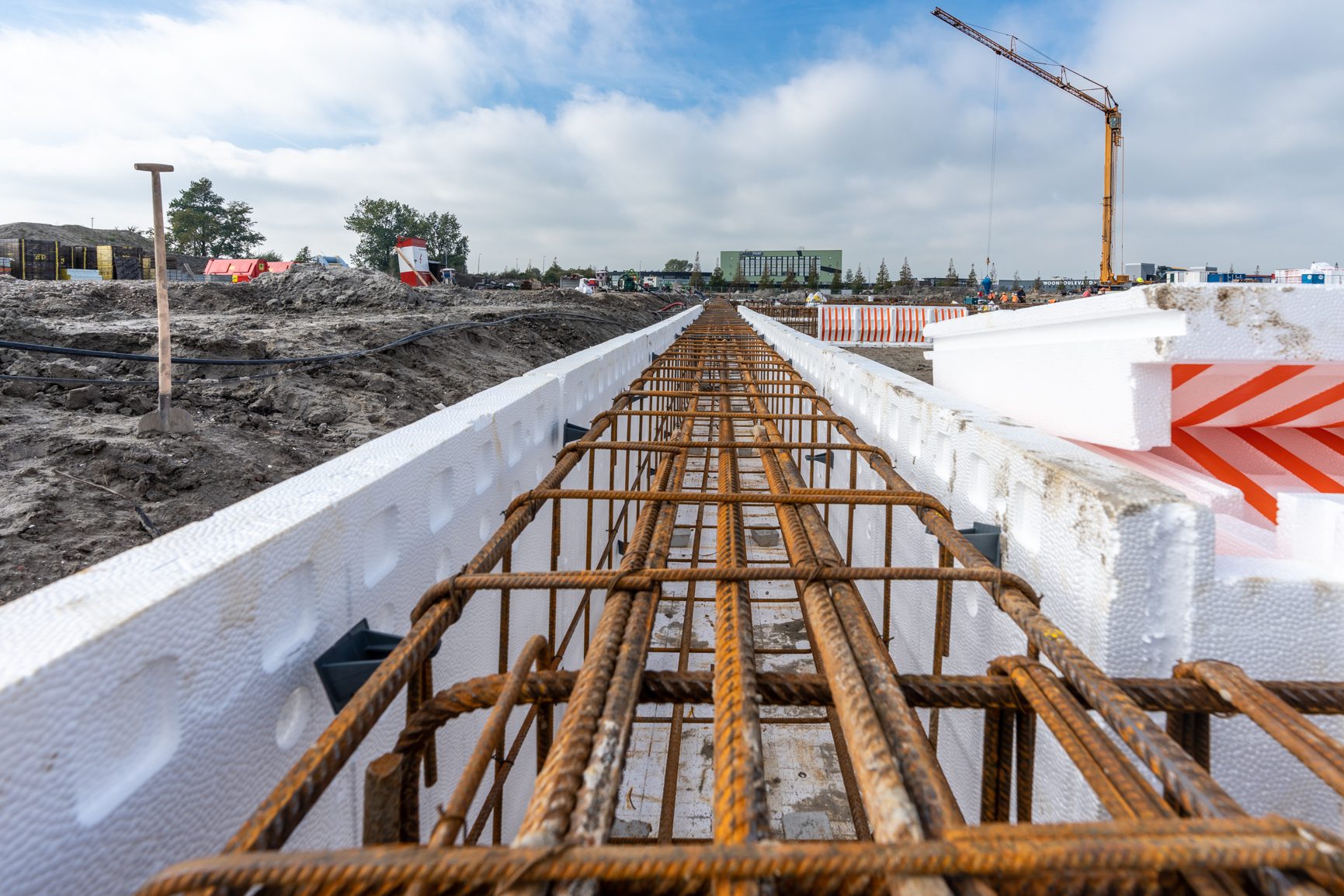

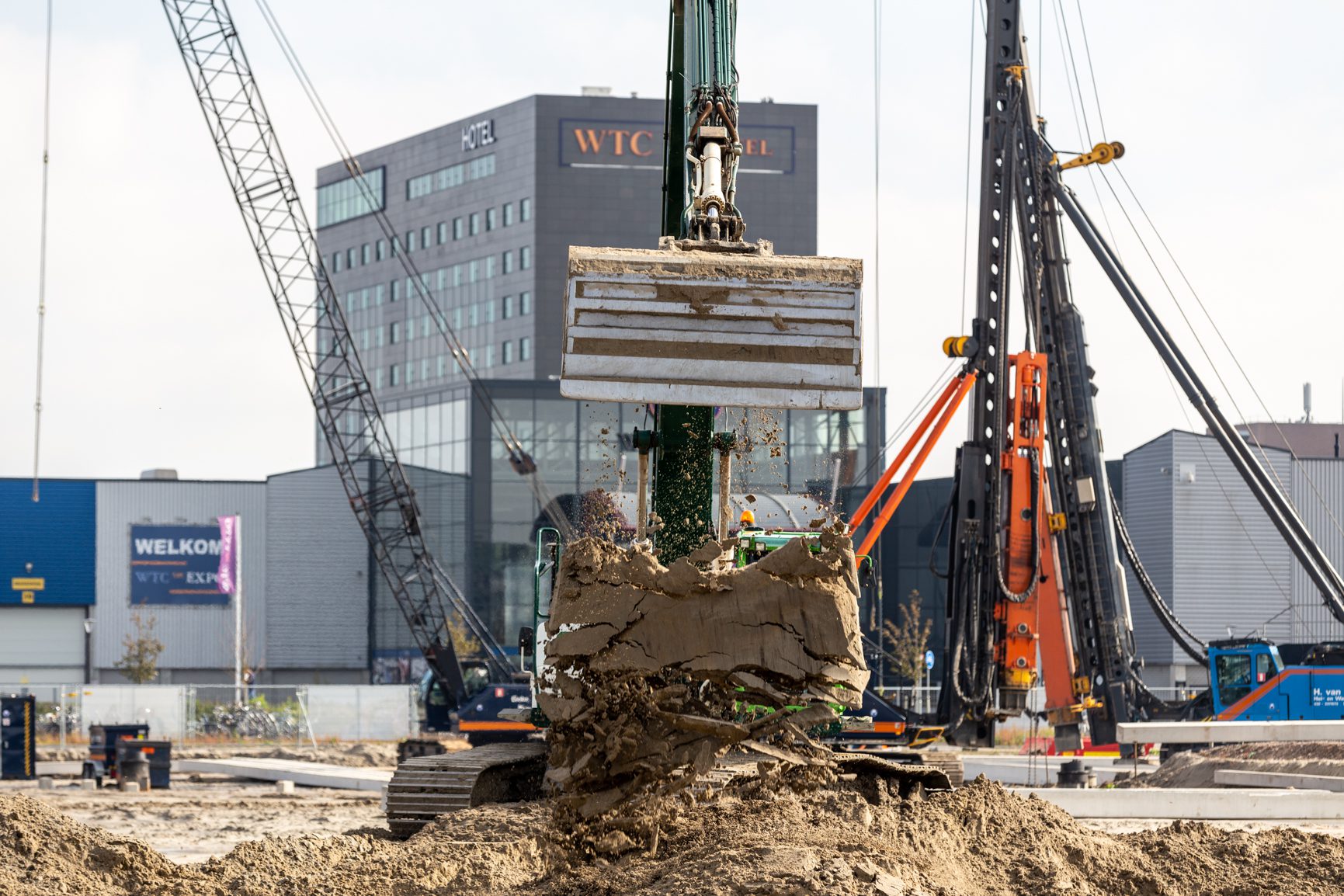

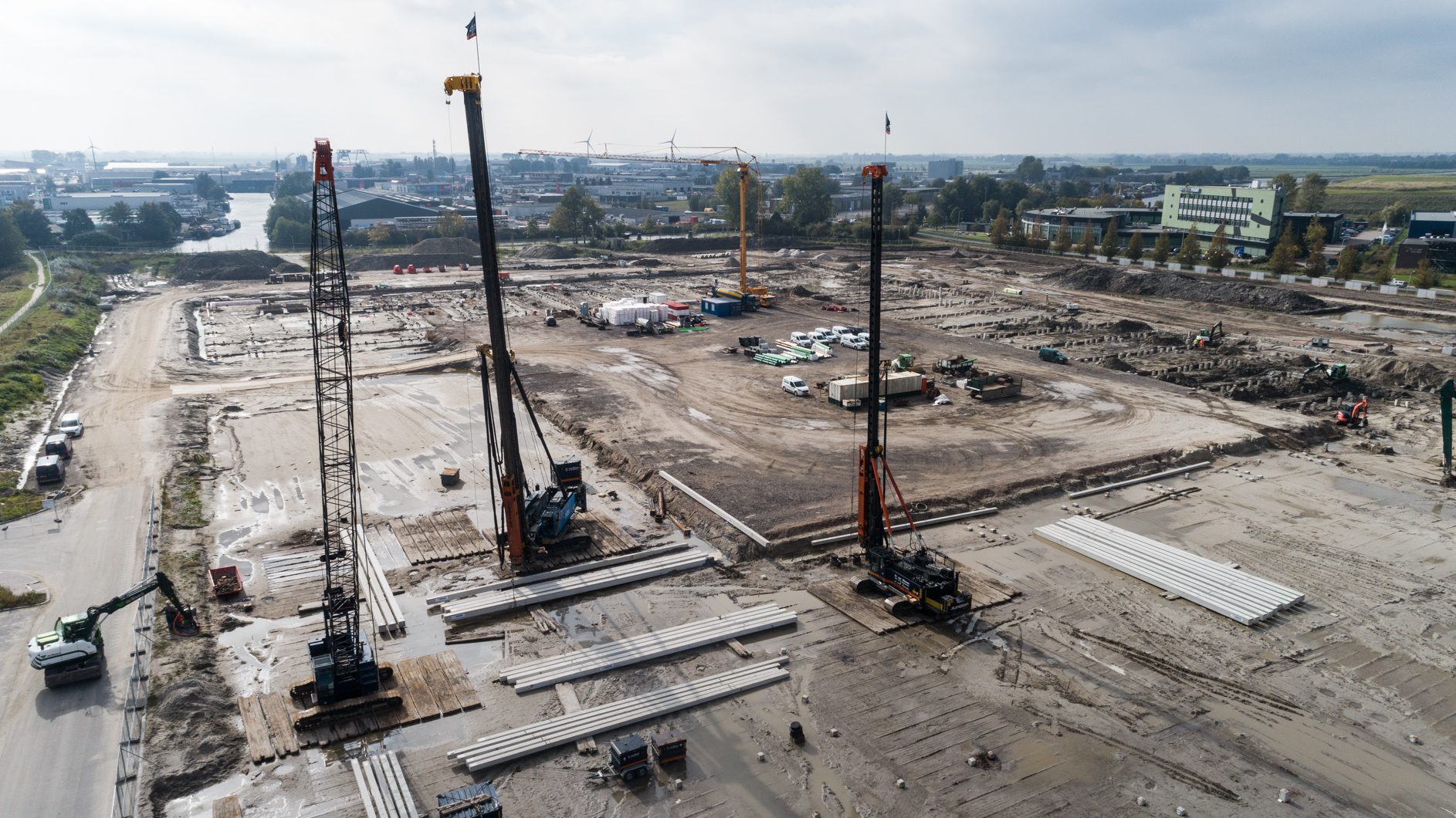

De heiwerkzaamheden lopen goed op schema. Inmiddels is 90% van de heipalen geslagen. De verwachting is dat in week 43 het heiwerk klaar is. Door de hevige regenbuien van de afgelopen tijd, waren er opstartproblemen met de fundering. Inmiddels is de waterhuishouding onder controle en wordt de funderingstrein ook op stoom gebracht. De eerste funderingswapening is gevlochten. Van Wijnen gaat er van uit dat de fundering voor de kerst klaar is.

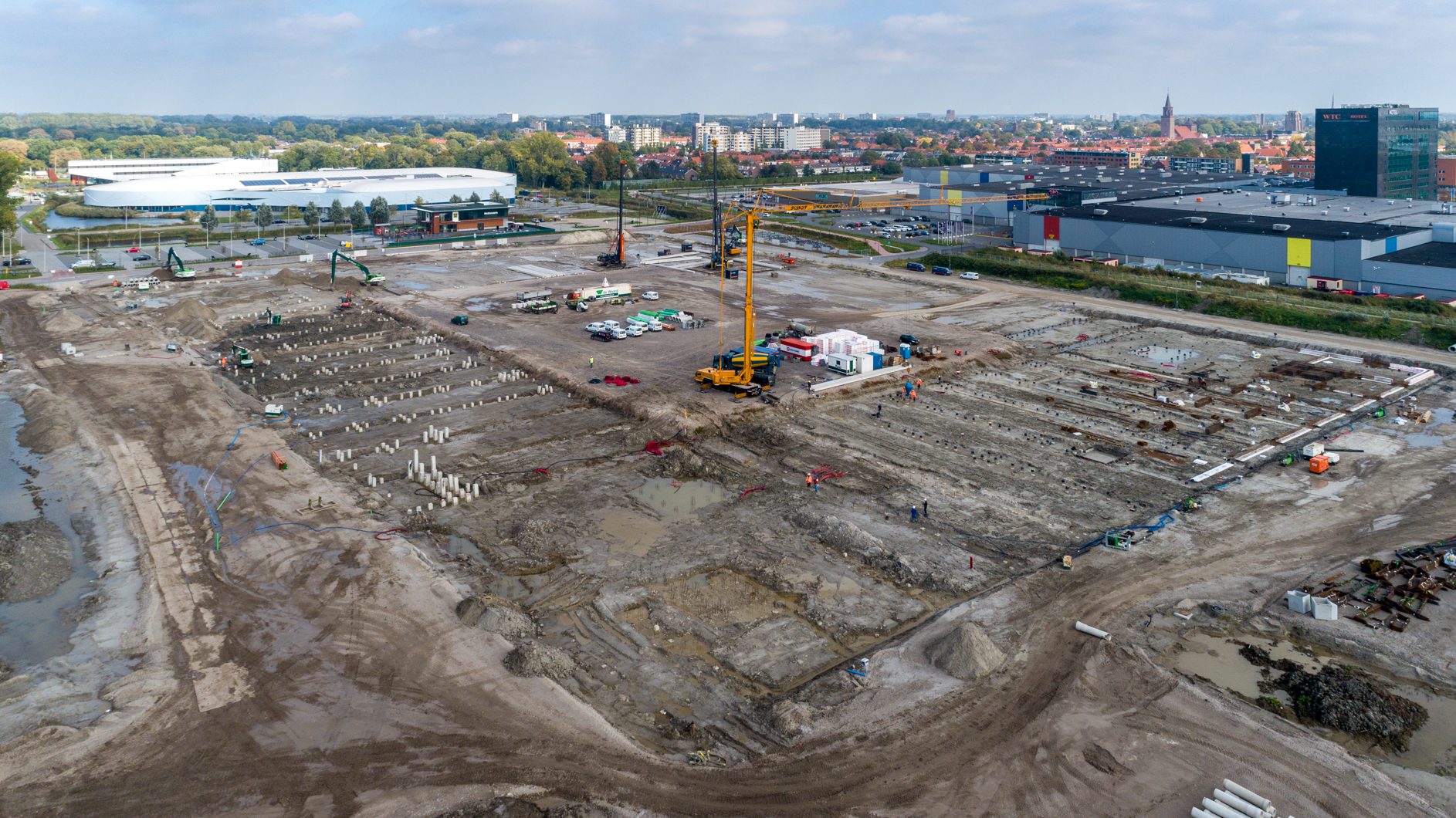

Het bouwrijp maken van het overige terrein schiet goed op. Het hoofdriool ligt in het oosten, zuiden en westen er al in. Daarnaast wordt rond week 47 de eerste rupskraan opgebouwd. De tweede volgt net voor de kerst. Ook komt in week 42 een pop-up klaslokaal voor ROC Friese Poort op het achterop het terrein. Hier volgen de studenten van de opleiding bouwkunde hun lessen in een inspirerende leeromgeving én ze volgen op de voet hoe hun toekomstige schoolgebouw in het Cambuurstadion ontstaat.
